Durante diciembre, el proyecto La Sierra II, ubicado en la comuna de Sierra Gorda, Región de Antofagasta, dio pasos decisivos hacia su futura operación, concentrando los esfuerzos en actividades de precomisionamiento eléctrico, integración de sistemas y cierre de frentes constructivos. En esta etapa, el proyecto ya se encuentra en la recta final de montaje, quedando solo los últimos paneles solares por instalar.
Con el montaje de estructuras prácticamente concluido y la instalación de módulos muy avanzada, el foco del mes estuvo en la verificación técnica del sistema eléctrico. Se ejecutaron pruebas de continuidad y aislación en los circuitos DC y AC, revisiones de rutas de cableado, ajustes de terminaciones y chequeos detallados de tableros eléctricos, protecciones y sistemas de maniobra, preparándonos para las siguientes fases de pruebas y puesta en marcha.
Paralelamente, avanzamos en la integración de los sistemas de control y monitoreo, que permitirán supervisar en tiempo real la producción de energía, el rendimiento de los equipos y los principales parámetros operacionales una vez que la planta entre en operación.

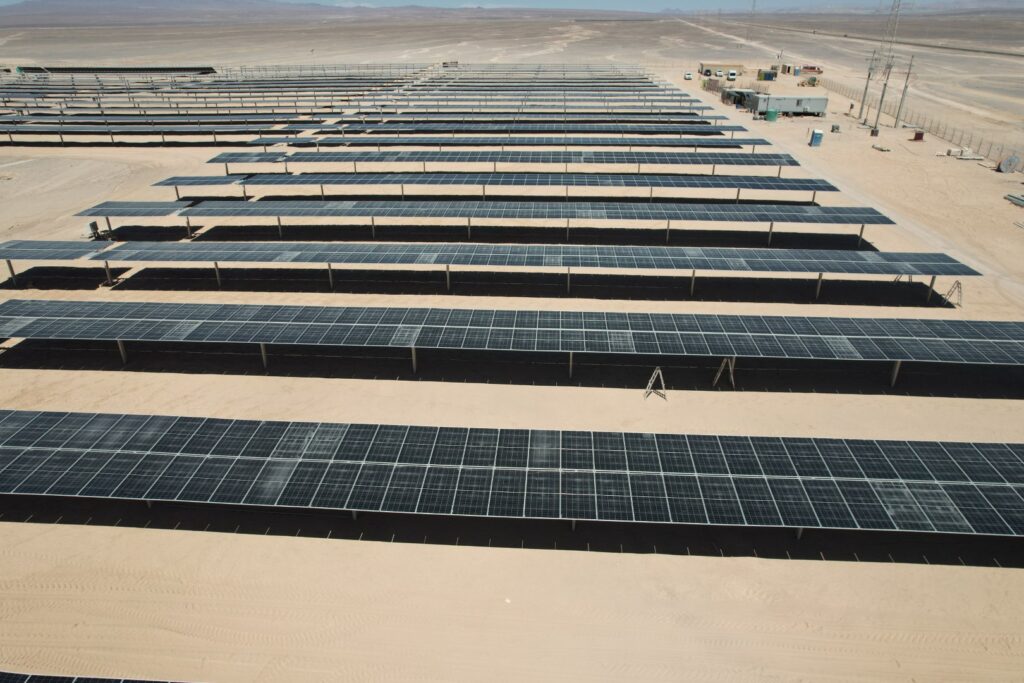

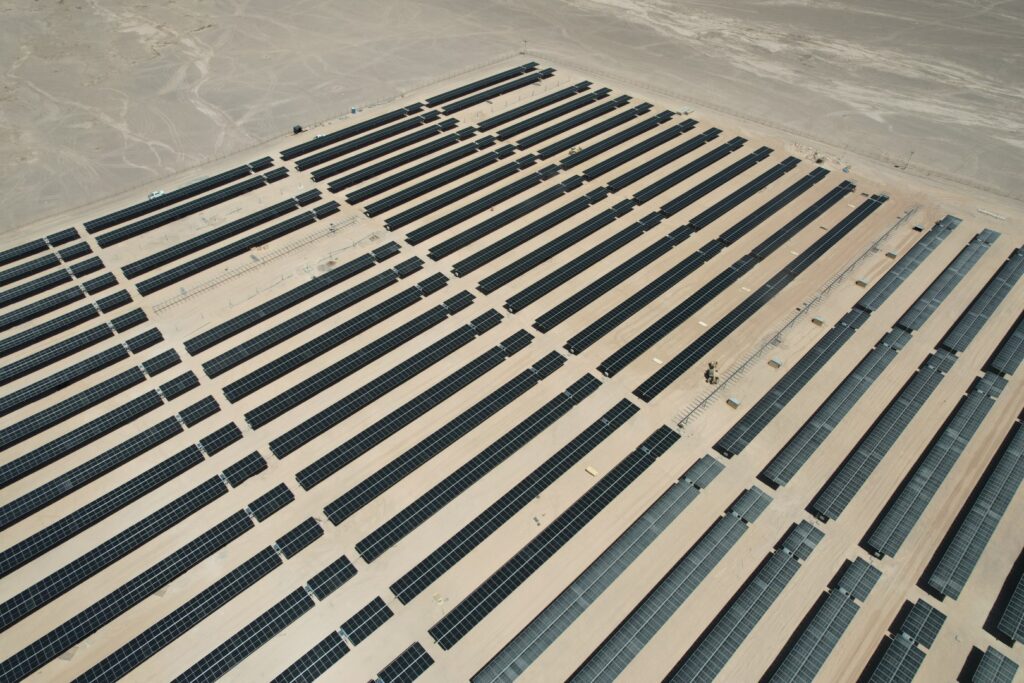

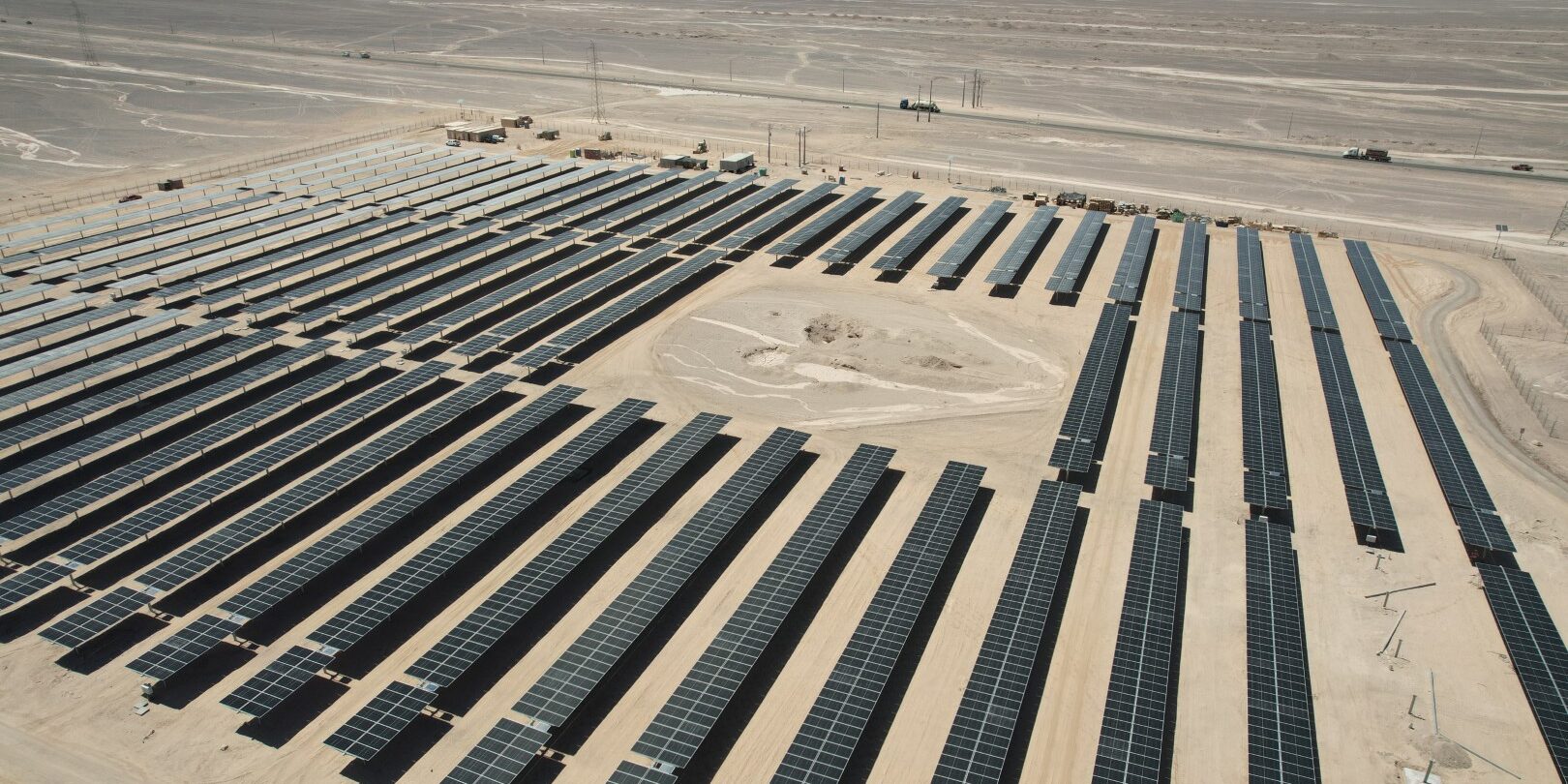

La vista aérea del proyecto permite dimensionar la magnitud de La Sierra II: se observan hileras de módulos desplegadas sobre el desierto, caminos internos y áreas de trabajo, reflejando el nivel de planificación, orden y logística aplicado en terreno.
En materia de HSE (Salud, Seguridad y Medioambiente), diciembre mantuvo un enfoque riguroso: reforzamos inducciones, uso de EPP, controles de trabajos en altura y en proximidad eléctrica, además de altos estándares de orden, limpieza y gestión de residuos, fundamentales en una obra de esta envergadura.
Con estos avances, La Sierra II se aproxima a su etapa de energización, para aportar energía solar limpia y confiable al sistema eléctrico de Antofagasta y contribuir a la transición energética de Chile.
